【项目名称】中德(常州)创业产业园
【清水混凝土板工程量】15000平方米
【设计单位】上海魏玛设计机构
【幕墙公司】中建八局
【项目概况】中德(常州)创新产业园一期5.7万平方米,分为3个主体建筑:1号交流中心,2号商务中心、3号服务中心,主题是打造具有金坛特色的苏南以德国为主体的欧洲中小企业集聚基地。项目于2020年4月22日,在施工现场打下了工程的第一桩;5月15日,项目地下室结构完成;6月10日,项目主体封顶;8月底,完成幕墙和专业系统调控;9月28日,项目顺利交付。这让人觉得不可思议的123天记录着总包单位中建八局以及我司-倍立达代表着的中国“基建狂魔”的惊人速度。

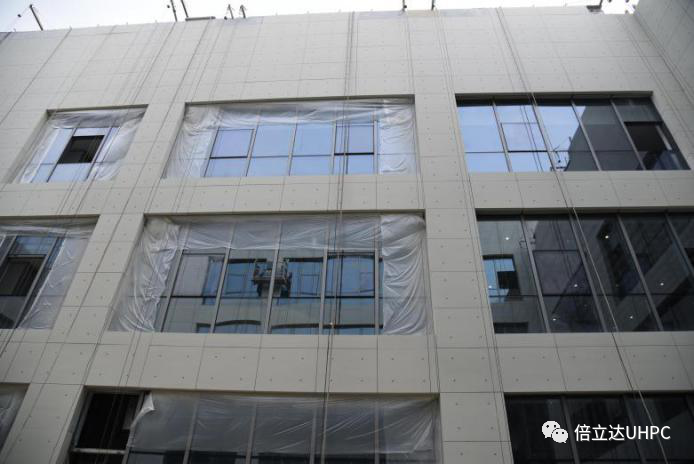

中德(常州)创新产业园项目一期总建筑面积达5.7万多平方米。正常情况下,像这样体量的项目施工周期需要600天时间。然而,中建八局仅用123天完成了这项“不可能”的任务。中建八局中德(常州)创新产业园项目经理庞广龙介绍道,项目长期有1200名工作人员驻扎工地,高峰期,有1600名工作人员同时作业。个别专业部门则实行24小时轮流倒班施工。

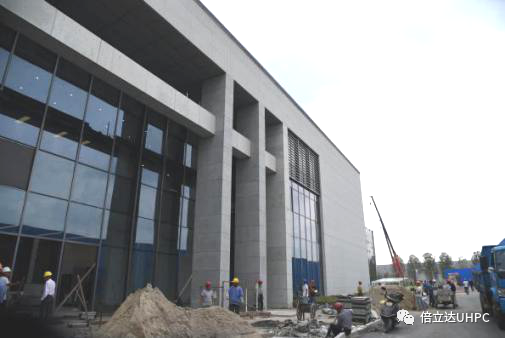

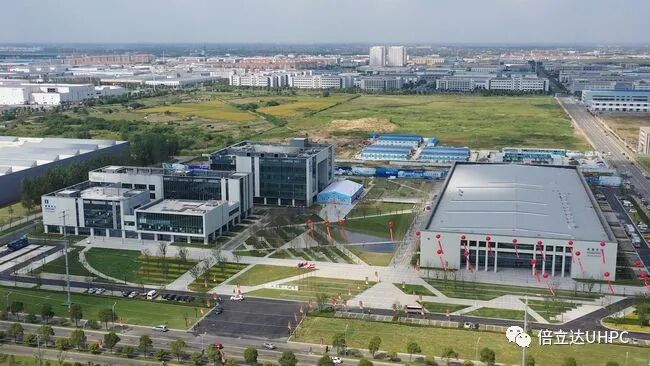

▲ 1号楼:交流中心 清水混凝土板应用:南、北立面

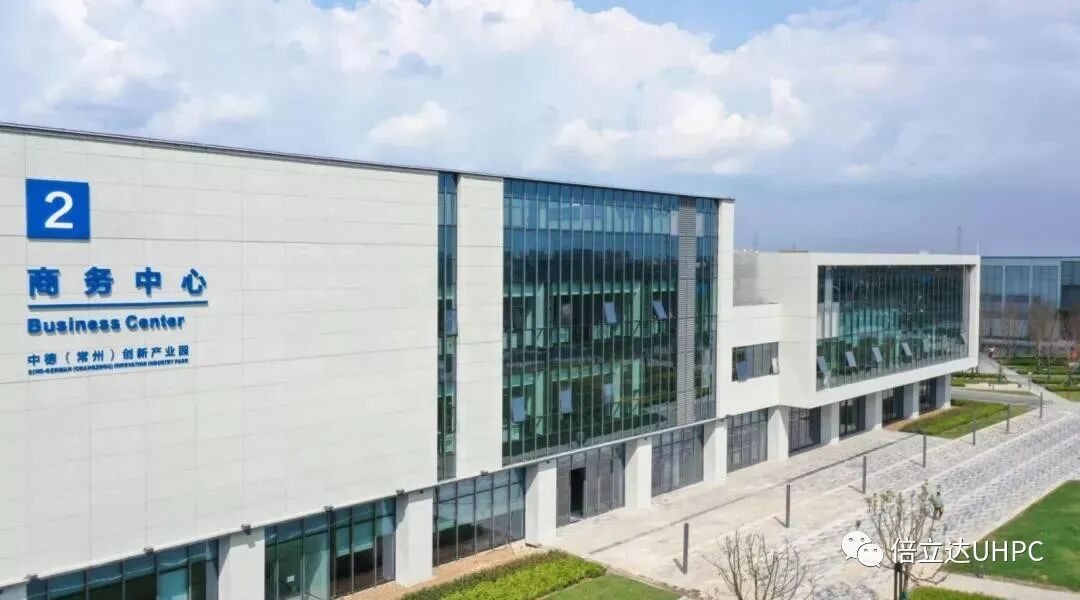

▲ 2号楼:商务中心 清水混凝土板应用:南立面、西立面及内庭

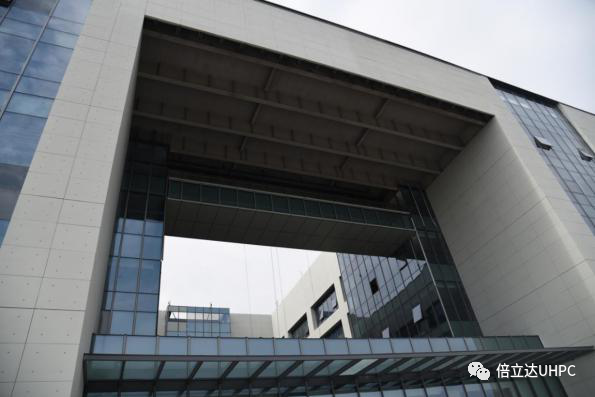

▲ 3号楼:服务中心 清水混凝土板应用:南立面及东立面及顶部钢连廊、内庭部分
倍立达作为外墙施工单位,15000平方米的清水混凝土板也是在45天内(一个半月)生产安装完成的,有U型板及平板,板子大部分尺寸在900×1800mm;壁厚30mm,使用喷射及浇筑工艺方式相结合,自流平工艺,产品脱模后,经过养护期后出厂。

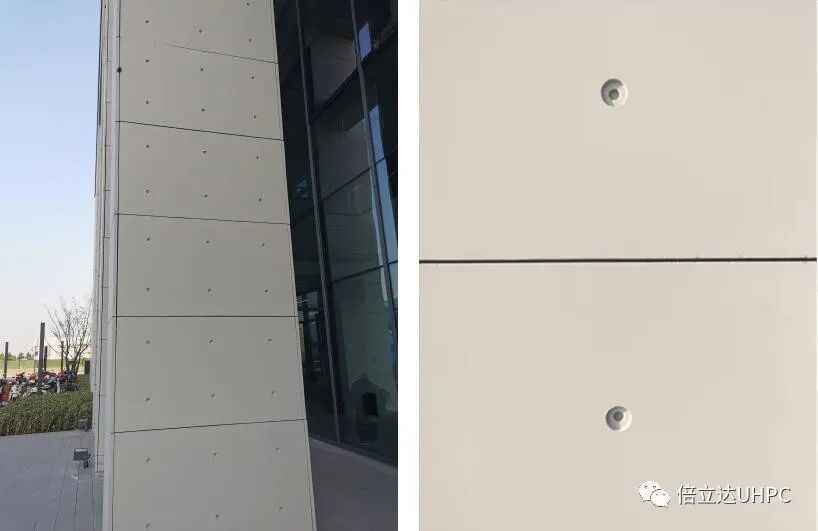

▲预制清水混凝土达到了“胜似现浇清水混凝土”的建筑效果,制作时表面在模具上面放置橡胶块,生成类现浇清水效果。
施工阶段:项目为供货包施工
现场条件:交叉施工严重,工期时间紧,采用大型吊机及吊篮相结合进行安装。
安装中板与板之间留有分缝,缝宽5mm,(开放式分缝)不打胶;层间缝15mm。内部结构有防水板,然后在防水板外挂角码,和预埋背栓干挂。

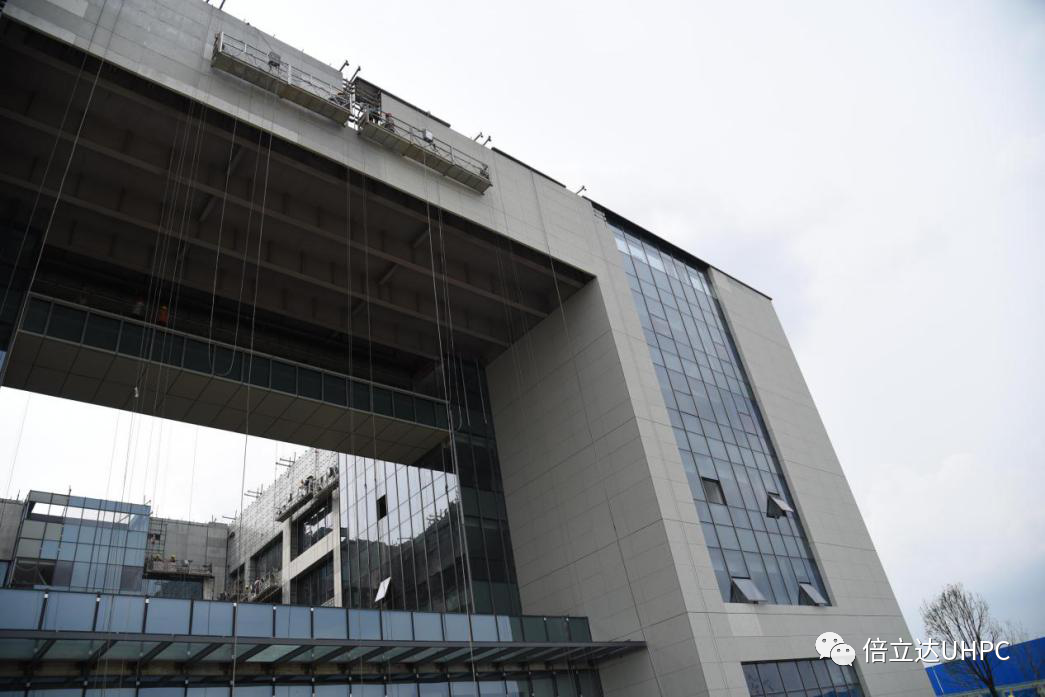

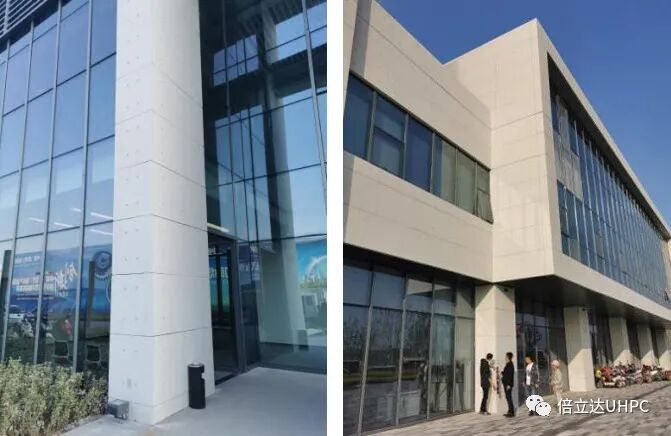

▲在实际施工中,针对上下三个安装点,上方为螺栓固定式连接,下方为卡槽式连接,大大提高了施工快捷度。
▲内庭部位的施工难点:1200平方米的清水板,应用在高度22米的外墙,因场地受限,板子全靠人工运进去,然后靠电葫芦提升高度后进行安装。

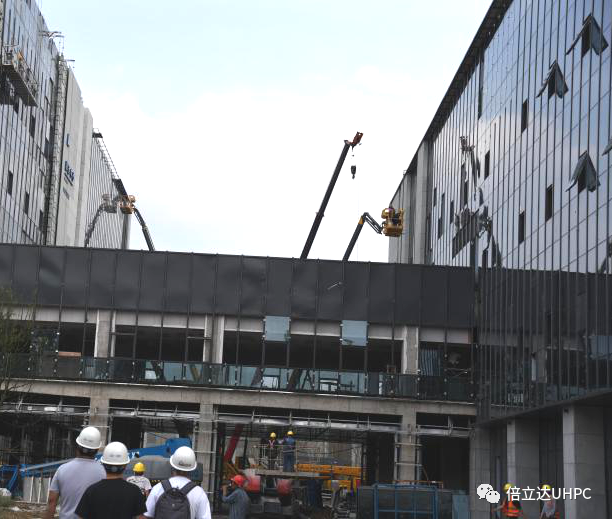

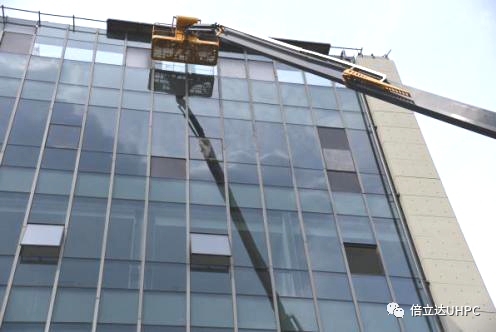

▲部分立面施工采用的全吊车吊装

▲竣工后实景图
